氣化鹹陽二期旬邑—金盆社區高壓管道工程是“氣化鹹陽”的重要組成部分,工程建成後,将為該區域各類用戶提供充足、穩定可靠的清潔能源,同時對增進民生福祉起到推進作用。
工程開工後,為加快施工進度,公司多方協調交涉,先後辦理了大量手續,全力推動工程早日建成投運。

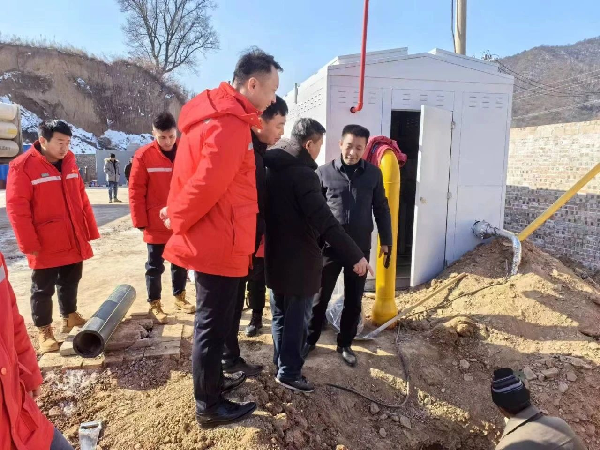

為保質保量完成建設任務,公司各參建部門周密部署,協調施工單位增加機械,人員輪番上陣,保證人停機不停。-20℃的低溫,參建人員在施工現場同吃同住,共同面對困難與挑戰。通過不斷協調與持續努力,連續奮戰30餘天,現場依次完成了紙坊村、馬欄幹部學院、金盆社區斷點連接,管道整體試壓、氮氣置換、天然氣置換以及管道升壓保壓工作,為實現工程全線貫通投運奠定了堅實基礎。

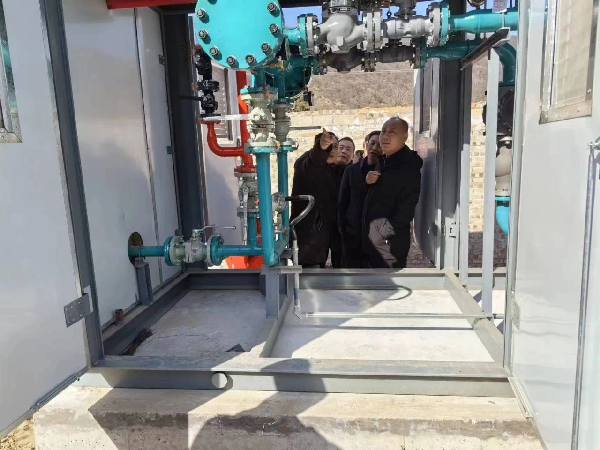

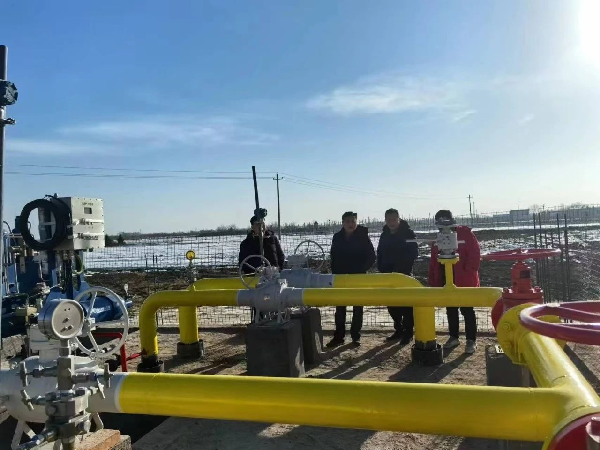

1月28日,公司分管領導親臨現場指揮,各部門緊密配合,聯系上遊供氣單位調度氣量;1月29日,管道壓力升至2.3Mpa,保壓24h。至此,旬邑—金盆社區高壓管道工程管線貫通,全線帶氣運行,結束了工程沿線無管道天然氣的曆史。
下一步,公司将繼續積極把握發展機遇,隻争朝夕、競争拼搶,高标準謀劃、高質量推進,持續延伸天然氣輸配網絡,加快公司高質量發展和打赢藍天保衛戰的步伐。
